2020/09/01 <1階>間柱施工完了
※間柱(まばしら)=柱と柱の間にあり、壁を支える為の小さい柱

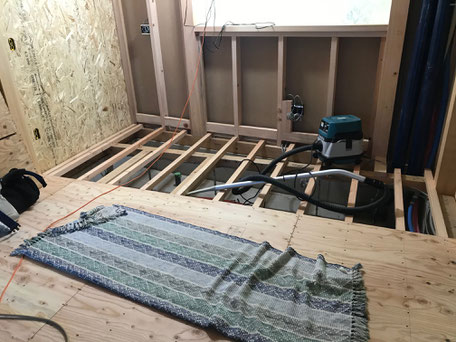

2020/09/02 <1階>床下地の施工(根太施工)
※根太(ねだ)=床を支える為の床下の部材

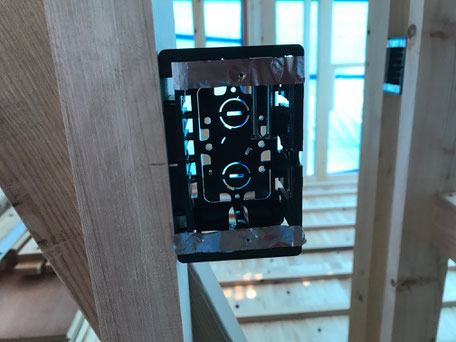

2020/09/02 コンセントスイッチボックスの取り付け
※このボックスの位置に電気配線を行い、コンセントや照明のスイッチが取り付けられる

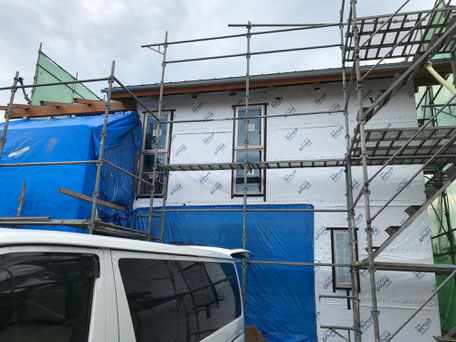

2020/09/05 外部耐力面材の施工
※外壁の下に面材を施工することにより、耐震性・気密性などが高まる
2020/09/07 外壁透湿防水シートの施工
※透湿防水シート=水は通さずに湿気は通すという特徴を持ったシートで、内部結露を防止するために用いる

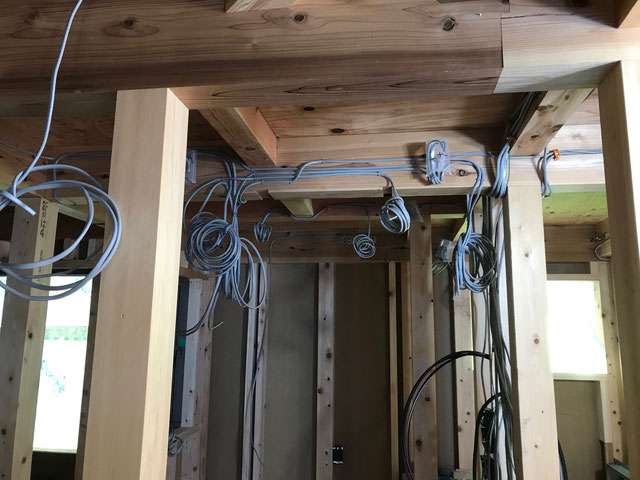

2020/09/07 電気設備配線工事(1階照明スイッチ・コンセント等)

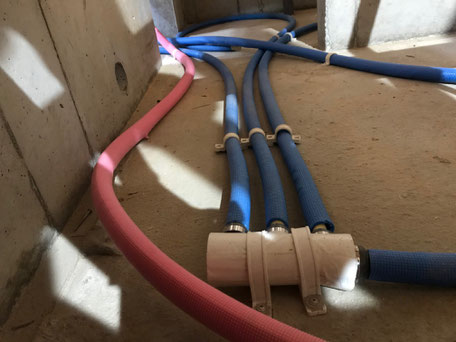

2020/09/07 給排水設備配管工事(1階床下内)
※ブルーが給水管、ピンクが給湯管

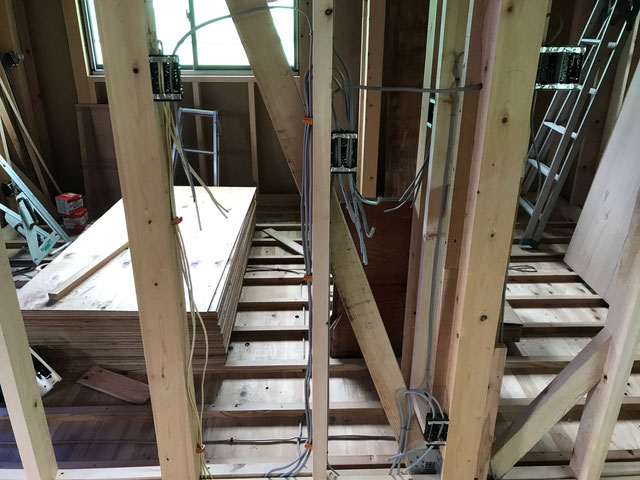

2020/09/08 電気設備配線工事(1階照明等)

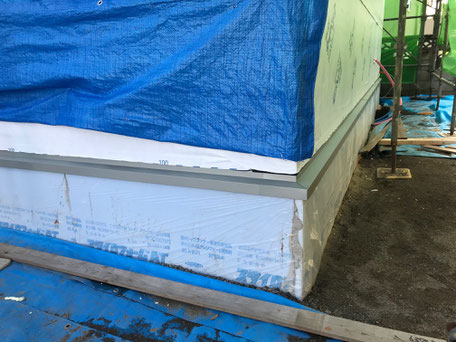

2020/09/08 土台水切りの施工
※外壁を伝ってきた雨が土台に侵入しないようにする為、土台水切りを設ける

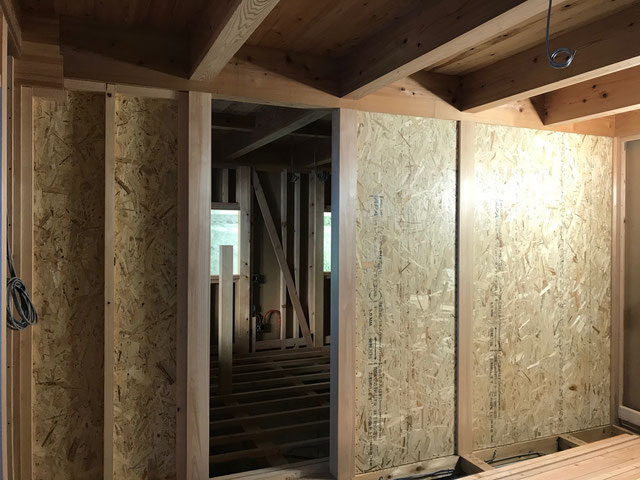

2020/09/09 内部耐力面材の施工
※筋交いの他、面材を施工することでバランスの取れた耐震性を得る

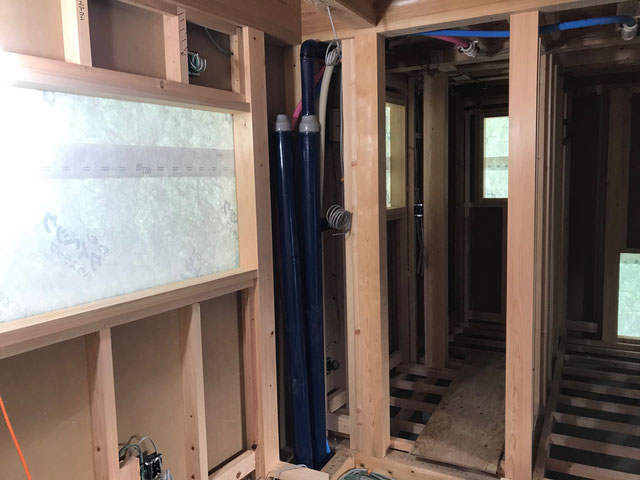

2020/09/10 給排水設備配管工事(パイプシャフト内)
※パイプシャフト=配管を上下階に通すためのスペース

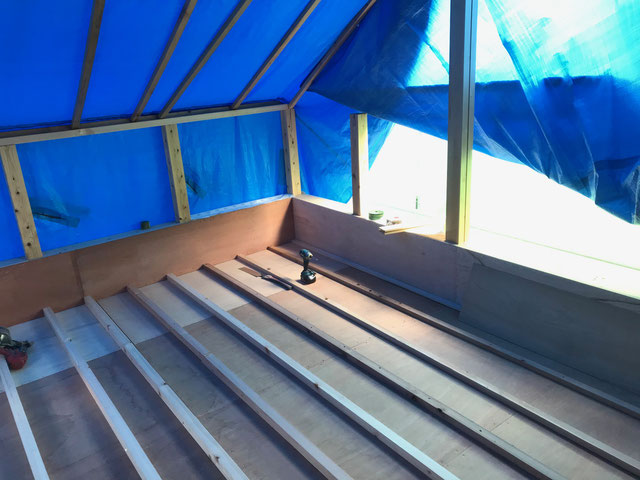

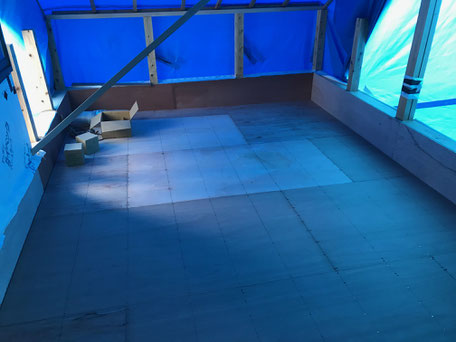

2020/09/10 バルコニー床下地の施工(構造用合板施工)
2020/09/11 バルコニー床下地の施工(根太施工)
2020/09/12 バルコニー床下地の施工(構造用合板施工)

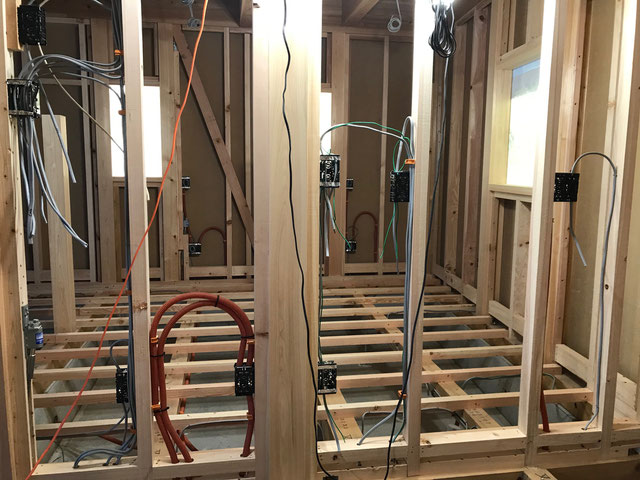

2020/09/12 電気設備配線工事(2階床下内)
2020/09/15 電気設備配線工事(2階照明スイッチ・コンセント等)
2020/09/15 電気設備配線工事(2階照明等)

2020/09/16 玄関戸の施工

2020/09/17 小屋裏換気機器の設置
※小屋裏にこもった熱気を外に排出する機械

2020/09/17 <1階>床下地の施工(ラーチ合板施工)
※ラーチ合板=針葉樹から作られた板を貼り合わせた材
2020/09/18 窓サッシの施工

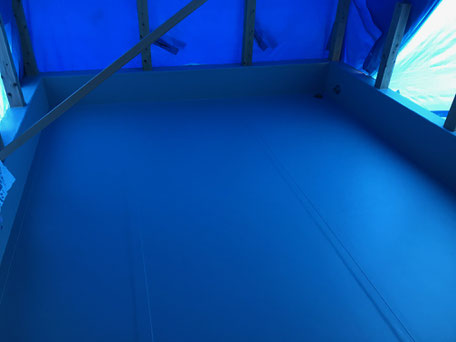

2020/09/20 バルコニーの防水工事(シート防水施工)
2020/09/22 外壁の通気胴縁施工
※長細い木材(通気胴縁)で通気層(空気の通り道)を設け、壁内の湿気を通気層を通して外部に逃がし、内部結露を防ぐ
2020/09/23 <2階>床下地の施工(ラーチ合板施工)

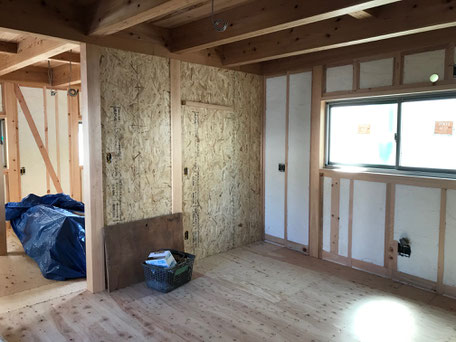

2020/09/28 断熱材吹付工事
※壁などに現場発泡ウレタン(断熱材)を吹き付ける工事
