2020年08月

屋根の工事
屋根の工事

2020/08/01 屋根工事(シージングボード施工)

※シージングボード=断熱性・吸音性・耐久性に優れた建築材料

屋根の工事

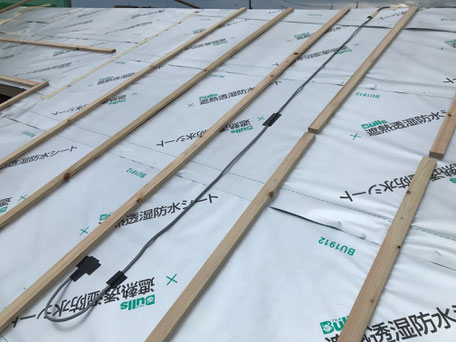

2020/08/01 屋根工事(遮熱透湿防水シート施工)

電気配線の工事

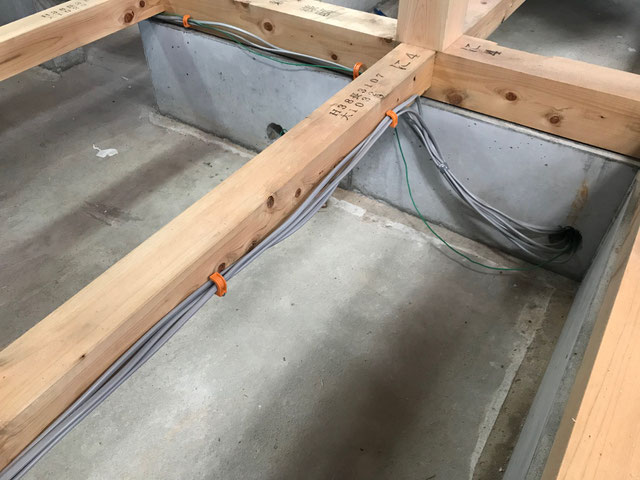

2020/08/01 電気設備配線工事(1階床下内)

電気配線の工事
電気配線の工事

2020/08/01 電気設備配線工事(屋根下地内)

屋根の工事

2020/08/03 屋根工事(通気胴縁施工)

※長細い木材(通気胴縁)で通気層(空気の通り道)を設け、屋根内の湿気や熱を、通気層を通して外部に逃がす

屋根の工事
屋根の工事

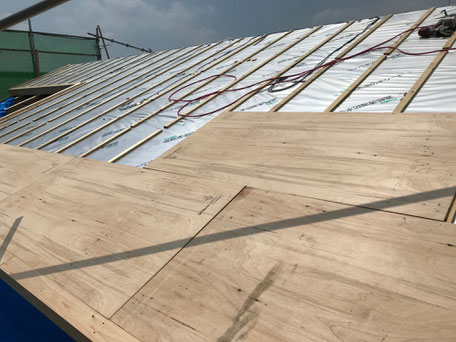

2020/08/03 屋根工事(ラワン構造用合板施工)

※ラワン構造用合板=広葉樹から作られた板を貼り合わせた材

屋根の工事
屋根の工事

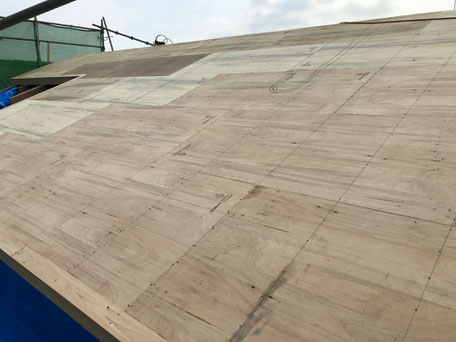

2020/08/04 屋根工事(カラールーフィング施工)

※カラールーフィング=屋根の防水シート

床下地の施工
床下地の施工

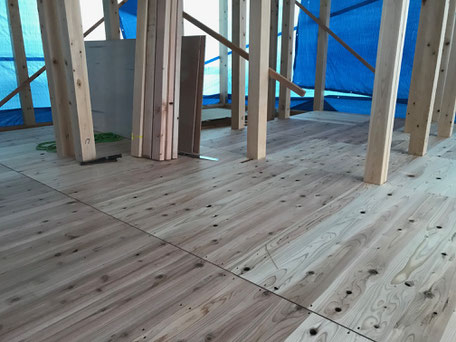

2020/08/05 <2階>床下地の施工(Jパネル施工)

※Jパネル=蓄熱保湿性・調湿性能に優れた建築材料

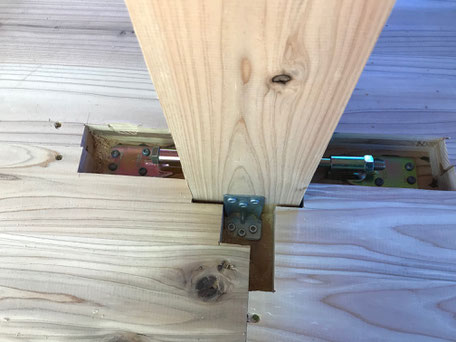

構造金物の取り付け
構造金物の取り付け

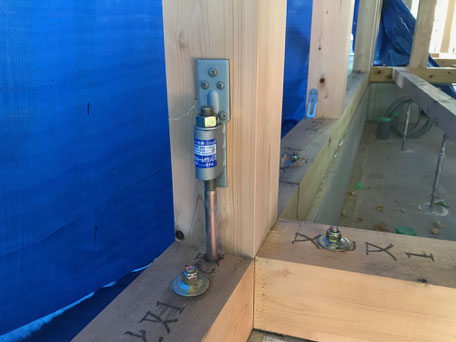

2020/08/05 <2階>構造金物の取り付け

※構造金物=柱・梁などの接合部の補強、材の脱落防止の為に取り付ける金物

屋根の工事

2020/08/07 屋根工事(ガルバリウム鋼板施工)

※ガルバリウム鋼板=屋根の仕上げ材

筋交いの施工

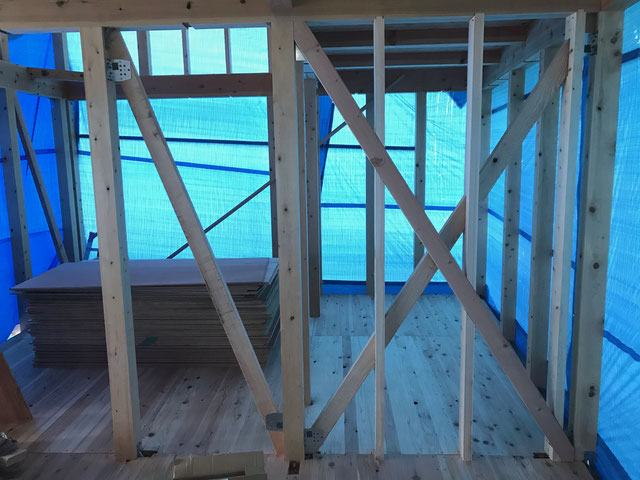

2020/08/12 <2階>筋交いの施工

※筋交い(すじかい)=建物の耐震性を高める斜め方向の部材

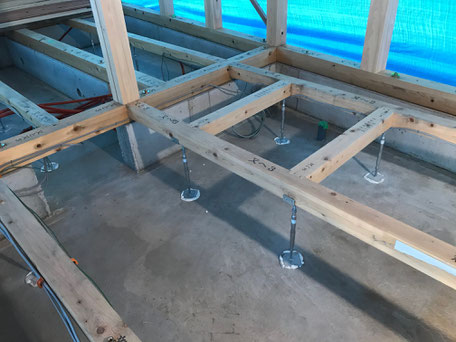

床束の設置
床束の設置

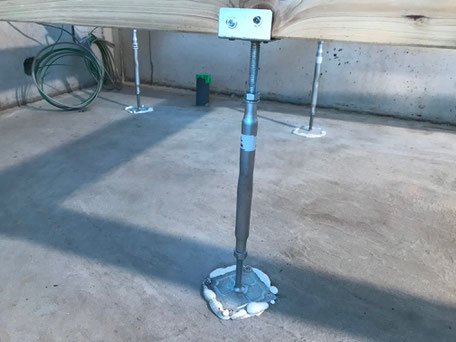

2020/08/13 <1階>床束設置

※床束(ゆかづか)=大引き(1階の床や根太を支える部材)を支える為の部材

外部の塗装
外部の塗装

2020/08/18 外部塗装(破風、鼻隠し、軒裏、梁など)

※写真1枚目<塗装前>、写真2枚目<塗装後>

窓台まぐさの施工

2020/08/19 <2階>窓台・窓まぐさの施工

※窓台=窓の下に入れる補強材

※窓まぐさ=窓の上に入れる補強材

軒樋の施工

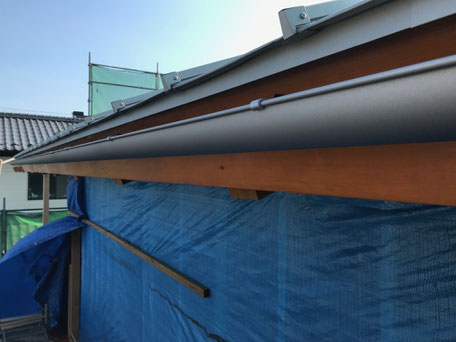

軒樋の施工

2020/08/20 軒樋の施工

板金の工事
板金の工事

2020/08/21 バルコニー上部梁の板金工事(ガルバリウム鋼板施工)

※写真1枚目<施工前>、写真2枚目<施工後>

根太の施工
根太の施工

2020/08/21 <2階>床下地の施工(根太施工)

※根太(ねだ)=床を支える為の床下の部材

間柱の施工

間柱の施工

2020/08/22 <2階>間柱施工完了

※間柱(まばしら)=柱と柱の間にあり、壁を支える為の小さい柱

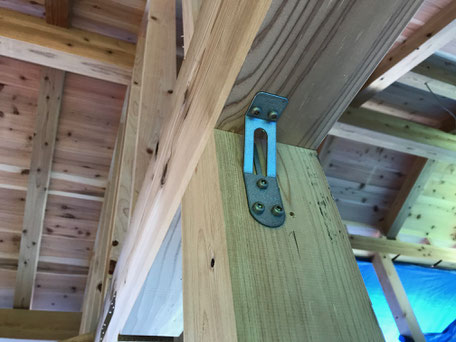

筋交いの施工

2020/08/24 <1階>筋交いの施工

構造金物の取り付け
構造金物の取り付け

2020/08/24 <1階>構造金物の取り付け

窓台まぐさの施工

2020/08/26 <1階>窓台・窓まぐさの施工

シロアリの予防処理

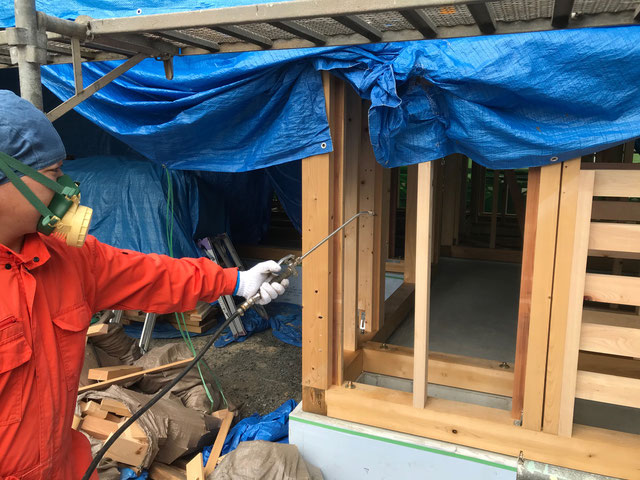

2020/08/31 防蟻処理

※シロアリ予防の為、地盤から1mの高さまで薬剤を散布する
